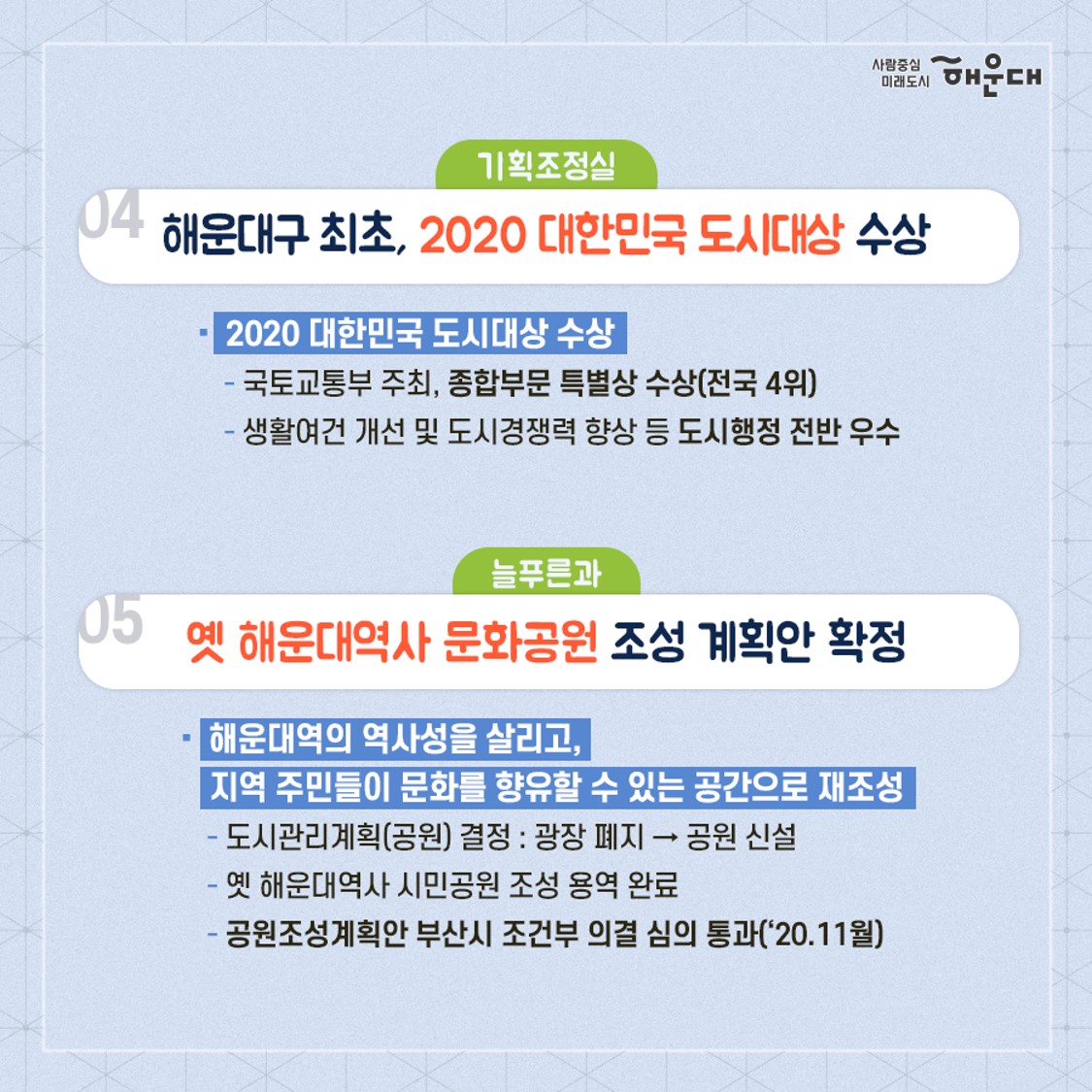

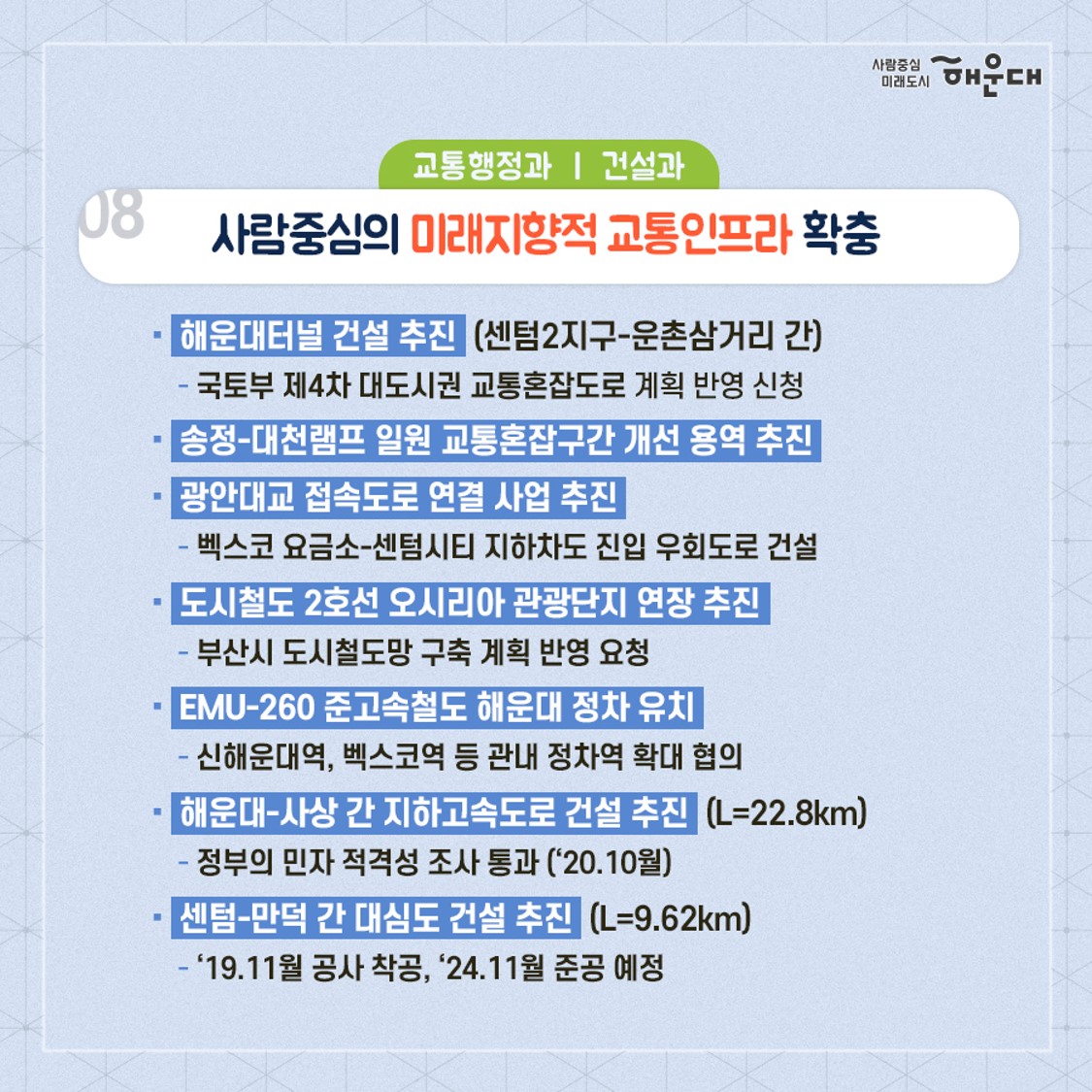

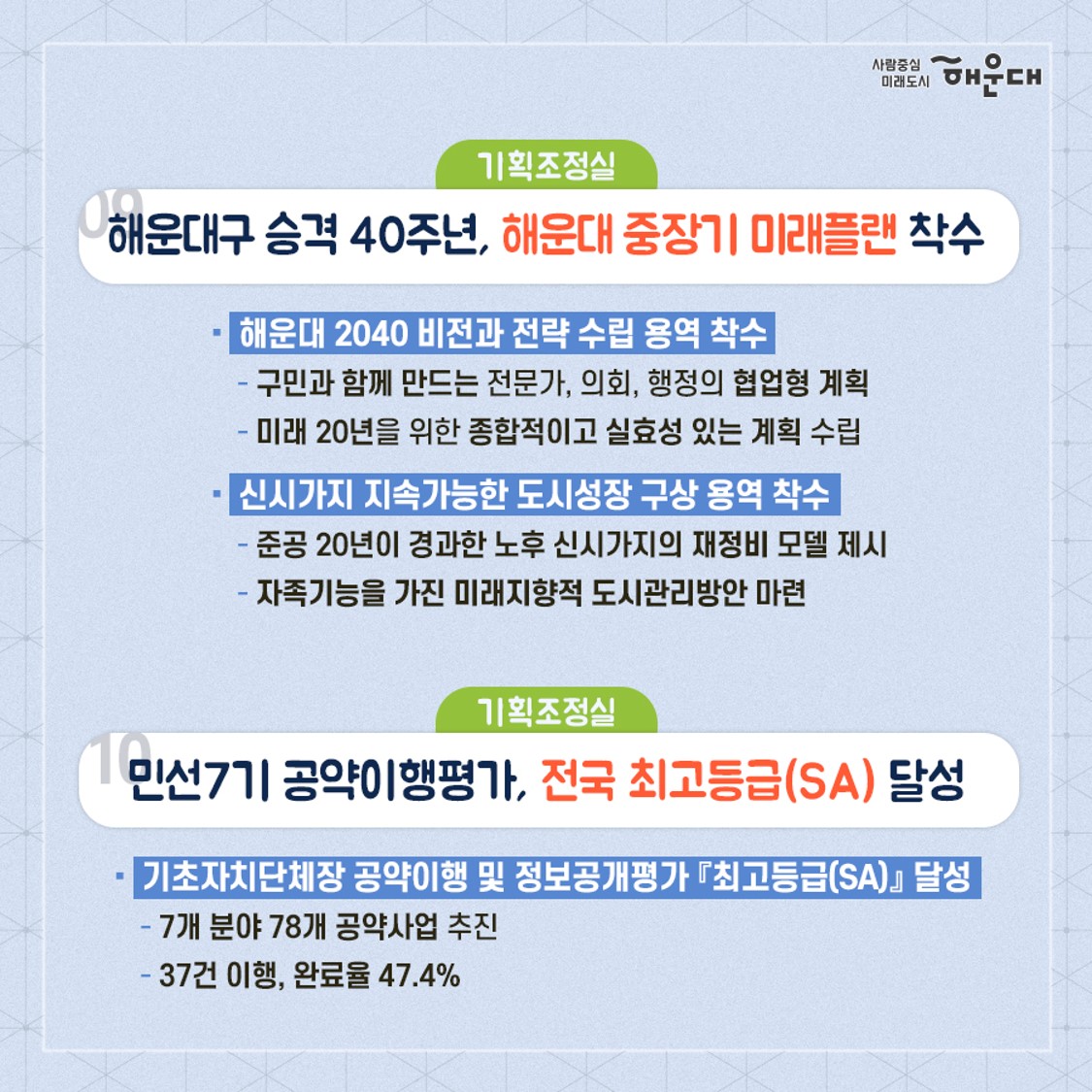

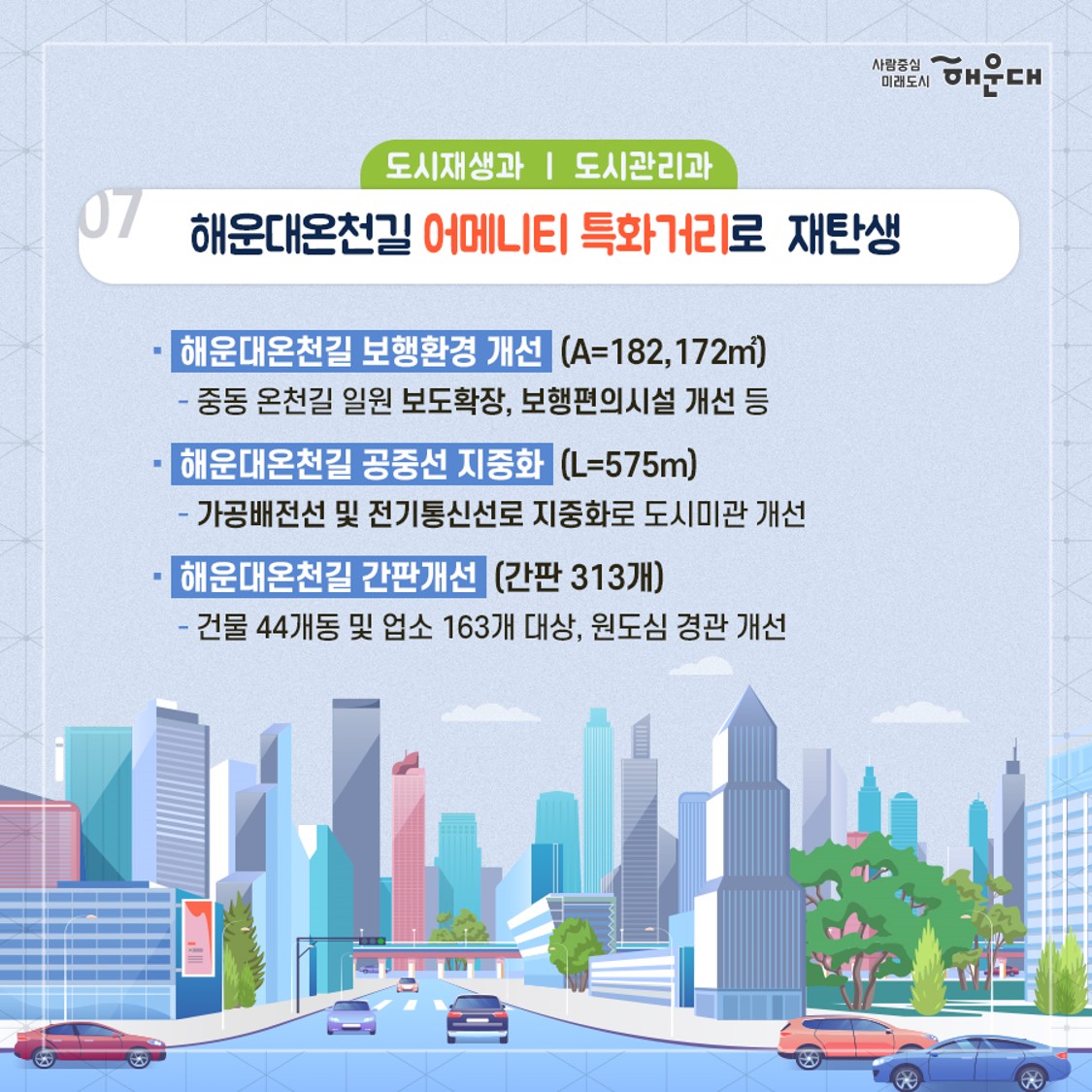

구정 10대 성과
작성자 | 행정지원과 | 작성일 | 2021.01.23 |
---|---|---|---|
담당부서 | 연락처 | ||

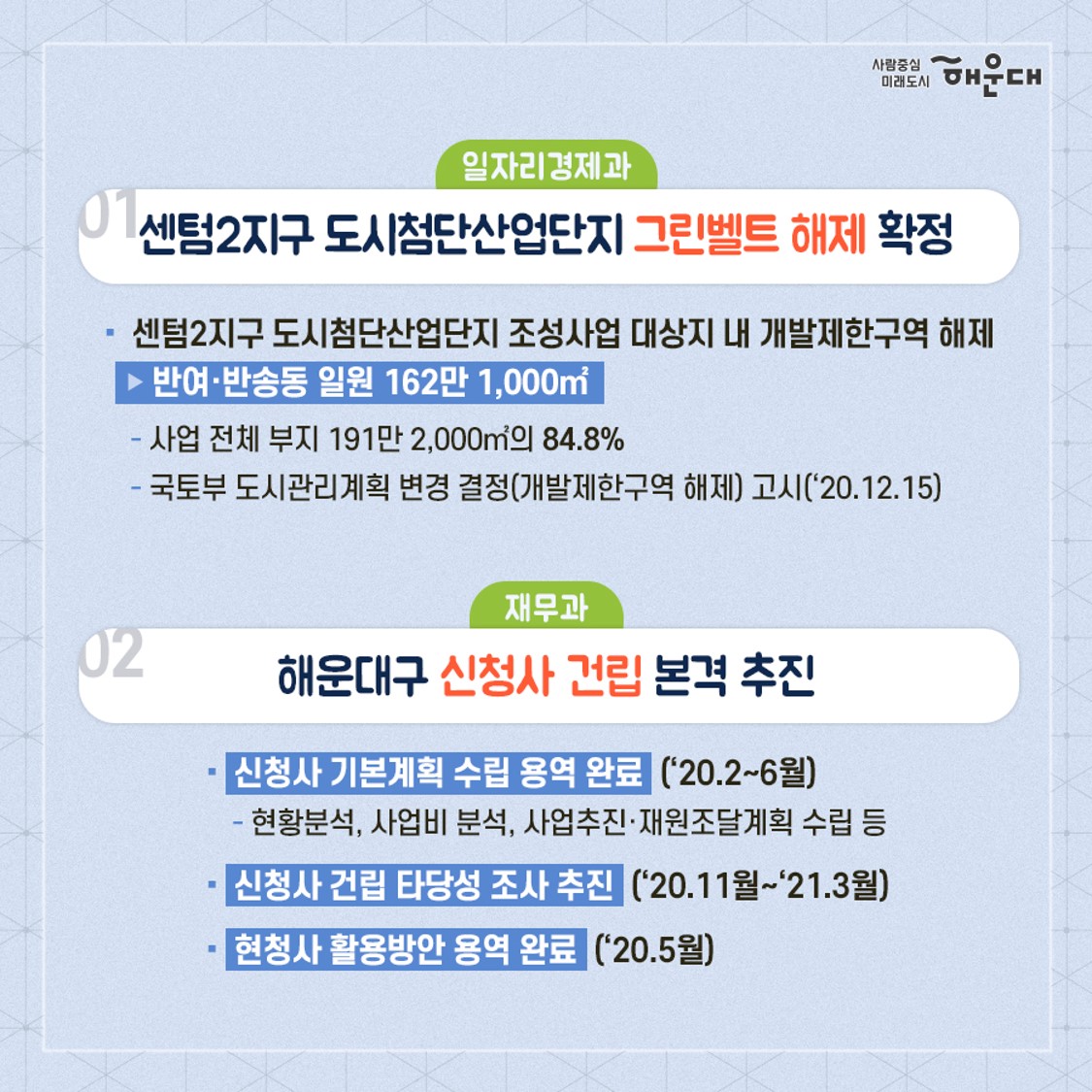

![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() 01.
2020년 구민 공감 구정 10대 성과 02. <일자리경제과> 1. 센텀2지구 도시첨단산업단지 그린벨트 해제 확정 - 센텀2지구 도시첨단산업단지 조성사업 대상지 내 개발제한구역 해제(반여, 반송동 일원 162만 1,000㎡) - 사업 전체 부지 192만 2,000㎡의 84.8% - 국토부 도시관리계획 변경 결정(개발제한구역 해제) 고시('20.12.15.) <재무과> 2. 해운대구 신청사 건립 본격 추진 - 신청사 기본계획 수립 용역 완료('20.2-6월) - 현황분석, 사업비 분석, 사업추진, 재원조달계획 수립 등 - 신청사 건립 타당성 조사 추진('20.11월~'21.3월) - 현청사 활용방안 용역 완료('20.5월) 03. <도시재생과, 건설과> 3. 반여지구 풍수해 예방사업 및 도시재생뉴딜사업 500억원 공모 선정 - 행안부 주관, 훙수해 생활권 정비사업 공모 선정 - 반여1지구(신선천-수영강 일원) 종합정보, 사업비 300억 확보 - 배수펌프장 증설, 사방댐 및 재해예방경보시스템 설치 등 - 국토부 주관, 2020년 도시재생뉴딜사업 공모 선정 - 반여2,3동 도시재생뉴딜(반여에 쉼표와 느낌표를 더하다) - 총 사업비 466.51억원(마중물 사업비 200억원 포함) - 정주공간 개선, 여가, 문화공간 조성, 골목상권 활력 등 04. <기획조정실> 4. 해운대구 최초, 2020 대한민국 도시대상 수상 - 2020 대한민국 도시대상 수상 - 국토교통부 주최, 종합부문 특별상 수상(전국 4위) - 생활여건 개선 및 도시경쟁력 향상 등 도시행정 전반 우수 <늘푸른과> 5. 옛 해운대역사 문화공원 조성 계획안 확정 - 해운대역의 역사성을 살리고, 지역 주민들이 문화를 향유할 수 있는 공간으로 재조성 - 도시관리계획(공원)결정: 광장 폐지 → 공원 신설 - 옛 해운대역사 시민공원 조성 용역 완료 - 공원조성계획안 부산시 조건부 의결 심의 통과('20.11월) 05. <관광문화과, 건설과> 6. 수영강 및 해운대-송정 간 연안 관광활성화 사업 추진 - 수영강 야간경관 조성사업 1단계 완료 및 2단계 추진 - 수영교 및 APEC나루공원 수변 일대 조성, LED 페스티벌 개최 - 해운대 리버크루즈 운항 개시('20.11월) - 유선장 및 매표사무소 조성 완료, 해양관광콘텐츠사업 추진 - 송정지구 연안정비(양빈)사업 추진(사업비 198억원) - 송정해수욕장 모래사장 복원 등 - 돌제설치 L=100m, didqls V=300,000㎥ - 해운대-송정해수욕장 연안정비사업 착공(사업비 200억원) - 미표-청사포-구덕포 구간 연안유휴지 친수공간 조성 - L=3.2km(조망시설 4개소, 연결산책로 3.2km) - 구덕포 자연재해위험 개선지구 정비사업 착공(80억원) - 구덕포항 일원 해일 방재시설(L=719m) 정비 등 06. <도시재생과, 도시관리과> 7. 해운대온천길 어메니티 특화거리로 재탄생 - 해운대온천길 보행환경 개선(A=182,172㎡) - 중동 온천길 일원 보도확장, 보행편의시설 개선 등 - 해운대온천길 공중선 지중화(L=575m) - 개공배전선 및 전기통신선로 지중화로 도시미관 개선 - 해운대온천길 간판개선(간판 313개) - 건물 44개동 및 업소 163개 대상, 원도심 경관 개선 07. <교통행정과, 건설과> 8. 사람중심의 미래지향적 교통인프라 확충 - 해운대터널 건설 추진(센텀2지구-운촌삼거리 간) - 국토부 제4차 대도시권 교통혼잡도로 계획 반영 신청 - 송정-대천램프 일원 교통혼잡구간 개선 용역 추진 - 광안대교 접속도로 연결 사업 추진 - 벡스코 요금소-센텀시티 지하차도 진입 우회도로 건설 - 도시철도 2호선 오시리아 관광단지 연장 추진 - 부산시 도시철도망 구축 계획 반영 요청 - EMU-260 준고속철도 해운대 정차 유치 - 신해운대역, 벡스코역 등 관내 정차역 확대 협의 - 해운대-사상 간 지하고속도로 건설 추진(L=22.8km) - 정부의 민자 적격성 조사 통과('20.10월) - 센텀-만덕 간 대심도 건설 추진(L=9.62km) - '19.11월 공사 착공, '24.11월 준공 예정 08. <기획조정실> 9. 해운대구 승격 40주년, 해운대 중장기 미래플랜 착수 - 해운대 2040 비전과 전략 수립 용역 착수 - 구민과 함께 만드는 전문가, 의회, 행정의 협업형 계획 - 미래 20년을 위한 종합적이고 실효성 있는 계획 수립 - 신시가지 지속가능한 도시성장 구상 용역 착수 - 준공 20년이 경과한 노후 신시가지의 재정비 모델 제시 - 자족기능을 가진 미래지향적 도시관리방안 마련 <기획조정실> 10. 민선7기 공약이행평가, 전국 최고등급(SA) 달성 - 기초자치단체장 공약이행 및 정보공개평가 최고등급(SA) 달성 - 7개 분야 78개 공약사업 추진 - 37건 이행, 완료율 47.4% |
